نظام قوالب البلاطات المسطحة: دليل التنفيذ خطوة بخطوة

4 دقيقة قراءة 8 مشاهدة
نظام قوالب البلاطات المسطحة: دليل التنفيذ خطوة بخطوة

في البلاطات المسطحة، لا تظهر الأخطاء دائماً أثناء تركيب القالب؛ تظهر بعد فك القالب، عندما ترى تموجاً في السطح أو هبوطاً بسيطاً عند منتصف البحر أو اختلافاً مزعجاً حول الأعمدة.

لذلك لا يجوز التعامل مع القالب كأنه خشب أو معدن مؤقت فقط. هو منشأ مؤقت يحمل وزن الخرسانة الطرية، حديد التسليح، العمال، معدات الصب، وحركة الاهتزاز. اختيار قوالب الخرسانة المناسبة يحدد جودة السطح وسرعة الدورة ومستوى الأمان.

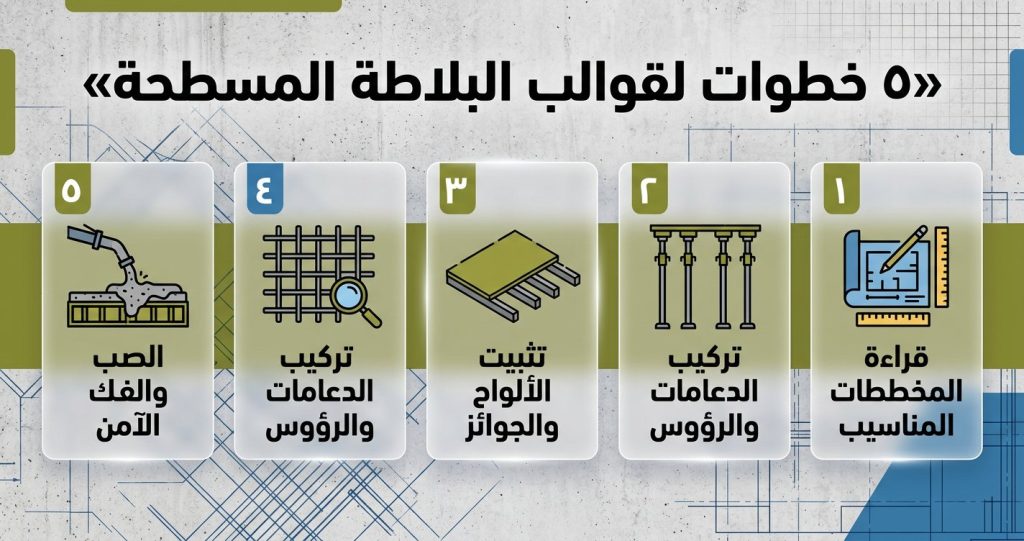

خمس خطوات ميدانية لتنفيذ قوالب البلاطات المسطحة من قراءة المخططات حتى الفك الآمن.

فهم النظام قبل بداية التركيب

يتكون النظام من سطح التلامس مع الخرسانة، الجوائز الرئيسية والثانوية، الدعامات القابلة للتعديل، الرؤوس، التربيط الجانبي، قوالب الحواف، والملحقات الصغيرة. هذه التفاصيل الصغيرة هي التي تجعل مسار الحمل واضحاً من الخرسانة الطرية حتى أرضية التحميل.

إذا كانت سماكة البلاطة ٢٠ سنتيمتراً، فإن وزن الخرسانة فقط يقارب ٤٨٠ كغ لكل متر مربع. وعند إضافة الحديد والعمال ووزن القالب وتأثير الاهتزاز، قد يصل الحمل المؤقت إلى ٦٠٠ أو ٧٥٠ كغ لكل متر مربع. لذلك لا يصح تحديد تباعد الدعامات بالنظر فقط.

في البلاطات العالية أو الأحمال الثقيلة، يصبح استخدام السقالات المعيارية خياراً أكثر أماناً من دعامات منفردة غير مربوطة جيداً.

سطح القالب وجودة الخرسانة

أي انبعاج أو اتساخ أو حافة تالفة في سطح القالب سيظهر بعد الفك. في الأسقف التي ستبقى مكشوفة أو ستستلم طبقة تشطيب رقيقة، يصبح تنظيف القالب وفحص استقامته خطوة ضرورية وليست تجميلية.

تختلف الأنظمة بين ألواح معدنية وخشب رقائقي وقوالب بوليمرية. الألواح المعدنية تتحمل دورات أكثر، والخشب مفيد في الأشكال غير المنتظمة، أما القوالب الخفيفة فتقلل الجهد اليدوي في المشاريع المتكررة.

الدعامات والرؤوس ومسار الحمل

الدعامة يجب أن تكون رأسية، مثبتة على قاعدة مستقرة، وخالية من التلف في السن أو المسمار. وضع الدعامة فوق بقايا خرسانة أو تربة ضعيفة قد يسبب هبوطاً موضعياً أثناء الصب.

لا تقلل من أهمية ملحقات القوالب الخرسانية؛ فالمسامير والأوتاد والمشابك الصغيرة قد تكون سبباً في ثبات النظام أو فشله عند ضغط الصب.

المخططات والمحاور وضبط المناسيب

يجب مراجعة المخطط الإنشائي مع المعماري والميكانيكي قبل التركيب. أماكن الفتحات، السماكة، الحواف، مناطق الأعمدة، ومواقع الدكتات يجب أن تكون واضحة على الأرض وعلى سطح القالب.

يتم نقل المنسوب المرجعي إلى الأعمدة أو الجدران باستخدام جهاز ليزر أو ميزان. بعد ذلك تُضبط الدعامات على هذا المنسوب. إذا اعتمد كل فريق على تقديره الخاص، فلن نحصل على سطح واحد متصل.

الفحص المبكر في الزوايا ووسط البحور وحول الأعمدة يوفر وقتاً كبيراً. تعديل ٣ أو ٥ مليمترات قبل التسليح سهل، أما بعد وضع الحديد والكراسي والفتحات فيصبح التعديل مزعجاً ومكلفاً.

تركيب الدعامات والجوائز والألواح

الترتيب الصحيح يبدأ بتحديد شبكة الدعامات، ثم تركيب الجوائز الرئيسية، ثم الجوائز الثانوية، وبعدها الألواح وسد الفواصل. هذا الترتيب يجعل التحقق من التوازن والتسوية أكثر سهولة.

يتغير تباعد الدعامات حسب سماكة البلاطة وارتفاع الطابق وسعة الدعامة ونوع الجائز. في مشاريع كثيرة نرى مسافات بين ٨٠ و١٢٠ سنتيمتراً، لكن الرقم النهائي يجب أن يعتمد على الحساب وليس على العادة.

الدعامات الطويلة تحتاج إلى تربيط أفقي وقطري. أثناء الهزاز وحركة العمال يمكن أن يحدث تمايل واضح إذا بقيت الدعامات منفردة، خصوصاً في البلاطات العالية أو عند تراكم الخرسانة في نقطة واحدة.

مرحلة فحص الهبوط والمنسوب وقفل الدعامات قبل أعمال التسليح والصب.

التسليح والصب والمراقبة النهائية

قبل التسليح يجب تنظيف القالب، إغلاق الفواصل، ووضع مادة الفصل بكمية مناسبة. الزيادة في مادة الفصل تترك بقعاً، والنقص يجعل الفك صعباً وقد يتلف الألواح.

البلاطة المسطحة حساسة حول الأعمدة ومناطق الثقب والفتحات. أي هبوط في القالب يغير الغطاء الخرساني والعمق الفعال للتسليح، وهذا يؤثر على الأداء الإنشائي لا على المظهر فقط.

يجب توزيع الخرسانة بالتدريج وعدم ترك كومة خرسانة طازجة فوق منطقة صغيرة. الحمل الموضعي قد يتجاوز قدرة القالب حتى لو كان متوسط الحمل العام مقبولاً.

النظامالوزن لكل مترسرعة التركيبإعادة الاستخدامالكلفة الأوليةالخطر الرئيسي
ألواح معدنيةمتوسط إلى مرتفعجيدةعاليةمتوسطةخطأ المنسوب
خشب رقائقيمتوسطمتوسطةمحدودة مع الرطوبةمنخفضةانتفاخ الحواف
قوالب بوليمريةمنخفضعاليةمتوسطة إلى عاليةمتوسطةاستخدام غير مناسب
سقالات حاملةمرتفعمتوسطةعاليةأعلىتحتاج خطة تربيط
نظام مختلطمتغيرحسب المشروعمتغيرقابلة للتحسينإشراف ضعيف

الفك الآمن والتحليل الاقتصادي

لا يبدأ فك القالب إلا بعد التحقق من مقاومة الخرسانة ودرجة الحرارة وطول البحر وتعليمات المهندس. الفك المبكر قد يسبب شروخاً وهبوطاً دائماً، أما التأخير الزائد فيعطل دورة القالب ويرفع تكلفة المشروع.

الكلفة الحقيقية ليست سعر الشراء فقط. يجب حساب النقل والتنظيف والتخزين والصيانة وعدد مرات الاستخدام وسرعة التركيب وتكلفة إصلاح العيوب بعد الفك.

الخلاصة: راجع المخططات، اضبط المنسوب، احسب تباعد الدعامات، اربط الدعامات الطويلة، افحص قبل التسليح، صب الخرسانة بالتوازن، ولا تفك القالب قبل التأكد من المقاومة.

الأسئلة الشائعة

ما المسافة المناسبة بين الدعامات؟
لا توجد مسافة واحدة ثابتة؛ فهي تعتمد على السماكة والارتفاع وسعة الدعامة ونوع القالب. يجب اعتماد الحسابات والتعليمات الفنية.
هل يمكن استخدام الخشب الرقائقي؟
نعم، بشرط الدعم الجيد والحماية من الرطوبة وفحص الترخيم. لكنه غالباً أقل عمراً من الأنظمة المعدنية الجيدة.
أين تكمن أكبر الأخطاء؟
في تجاهل ضبط المناسيب، حذف التربيط، وعدم مطابقة الفتحات قبل التسليح.
متى يتم فك القالب؟
بعد تحقق مقاومة الخرسانة وبموافقة المهندس، وقد يلزم الإبقاء على بعض الدعامات أو إعادة التدعيم.
كيف نقلل التكلفة؟
بالتخطيط لدورة القالب، تقليل القص، تنظيف الألواح، تدريب العمال، واختيار نظام مناسب للتكرار.

الخاتمة: البلاطة المسطحة الناجحة تبدأ من قالب مستقر ومنسوب مضبوط وإشراف ميداني لا يترك التفاصيل الصغيرة للصدفة.
