Система опалубки плоских плит: пошаговое выполнение на площадке
3 мин чтения
7 просмотров
Опалубка плоской плиты кажется простой до момента распалубки; именно тогда становятся заметны волны, прогибы и небольшие ошибки отметки, которые стоят дорого.
Временная конструкция несет свежий бетон, арматуру, рабочих, оборудование и динамику вибрации. Поэтому выбор бетонной опалубки влияет не только на цену, но и на безопасность, скорость цикла и качество нижней поверхности плиты.
Опалубка как временная несущая конструкция
Система включает палубу, главные и второстепенные балки, телескопические стойки, головки, связи, бортовую опалубку и соединительные элементы. Нагрузка должна передаваться без разрыва от бетона до основания.
Плита толщиной 200 мм дает около 480 кг/м² только от бетона. С учетом арматуры, людей и оборудования временная нагрузка может достигать 600–750 кг/м². Поэтому шаг стоек определяется расчетом.
Для высоких перекрытий и тяжелых зон стоит рассмотреть модульные строительные леса, так как они лучше работают при больших высотах и боковых воздействиях.
Палуба и качество поверхности
Поврежденная кромка, грязная поверхность или прогнутая панель сразу видны на потолке после распалубки. Для чистого бетона качество палубы становится главным фактором результата.
Металлические панели дают высокий ресурс, фанера удобна для нестандартных участков, а полимерные элементы уменьшают массу ручной переноски.
Стойки и головки
Стойка должна быть вертикальной, стоять на надежной подкладке и иметь исправный винтовой механизм. Основание из мусора или слабого грунта приводит к осадке.
При выборе телескопических стоек проверяют высоту, допустимую нагрузку, резьбу и фиксаторы.

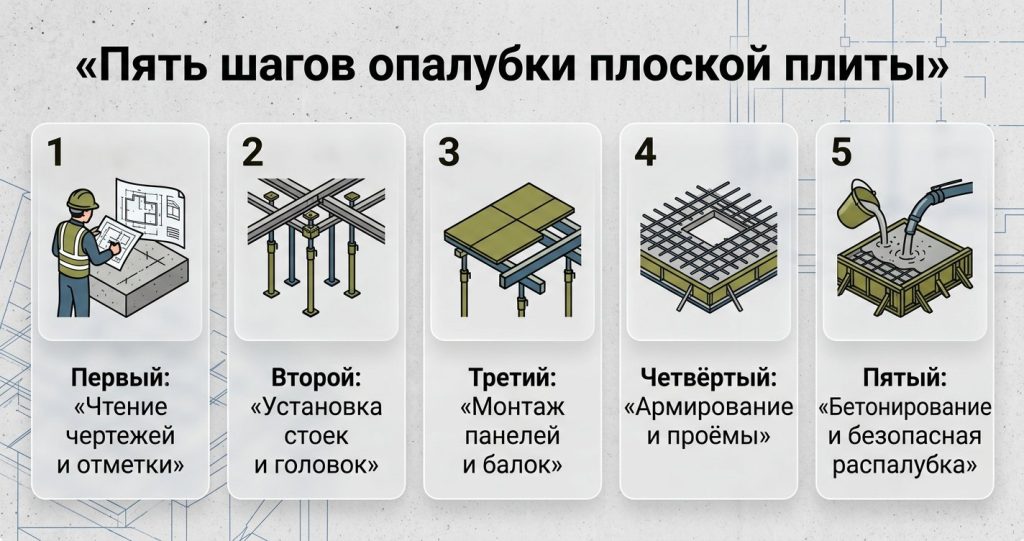

Чертежи, оси и контроль отметки
До монтажа согласуют конструктивные, архитектурные и инженерные чертежи. Проемы, шахты, края плиты и усиление возле колонн должны быть понятны до выхода бригады.
Базовую отметку переносят лазером на колонны или стены. Все стойки регулируются по этой отметке, иначе плоскость перекрытия получится разной в каждом пролете.
Проверка углов, середины пролета и зон колонн до армирования экономит часы работы. После установки арматуры исправлять отметку гораздо сложнее.
Монтаж стоек, балок и панелей
Последовательность монтажа: сетка стоек, главные балки, второстепенные балки, панели, закрытие зазоров и бортовая опалубка. Нарушение порядка усложняет проверку.
На обычных плитах шаг 0,8–1,2 м встречается часто, но окончательное значение зависит от расчета и инструкции производителя.
Высокие стойки нуждаются в связях. Во время вибрирования свободные стойки могут потерять устойчивость.
Армирование, проемы и бетонирование
Перед армированием палубу очищают, швы закрывают, разделительный состав наносят умеренно. Излишек дает пятна, недостаток повреждает панели при снятии.
В зонах колонн и продавливания прогиб опалубки меняет защитный слой и рабочую высоту арматуры. Это уже вопрос несущей способности.
Бетон распределяют равномерно. Нельзя оставлять большую кучу свежей смеси в одной точке.
Система
Масса м²
Скорость
Повторное применение
Первичная цена
Риск
Стальные панели
Средняя высокая
Хорошая
Высокое
Средняя
Ошибка отметки
Фанера
Средняя
Средняя
Ограниченное
Низкая
Влага
Полимерные панели
Низкая
Высокая
Среднее
Средняя
Неверная нагрузка
Леса под опалубку
Высокая
Средняя
Высокое
Выше
Связи
Комбинированная
Разная
Зависит
Разное
Оптимальна
Контроль
Распалубка и экономика
Распалубку выполняют после подтверждения прочности бетона, с учетом температуры, пролета и указаний инженера. Раннее снятие может вызвать трещины и постоянный прогиб.
Стоимость системы включает покупку, ремонт, очистку, хранение, скорость монтажа и расходы на исправление дефектов бетона.
Кратко: проверьте чертежи, задайте отметку, рассчитайте шаг стоек, ставьте связи, проверяйте до арматуры, бетонируйте равномерно и снимайте опалубку только после подтверждения прочности.
Частые вопросы
Какой шаг стоек нужен?⌄
Он зависит от толщины плиты, высоты, типа системы и допустимой нагрузки стойки.
Можно ли применять фанеру?⌄
Да, если она защищена от влаги и правильно поддержана.
Главная ошибка на площадке?⌄
Отсутствие контроля отметки и связей длинных стоек.
Когда снимать опалубку?⌄
После достижения требуемой прочности и разрешения инженера.
Как снизить стоимость?⌄
Планировать оборот, обслуживать панели и уменьшать переделки.
Вывод: надежная опалубка плоской плиты начинается с расчета, точной отметки и дисциплины на площадке.
